ここから本文です。

公開日:2022年3月24日 更新日:2026年2月25日

五反野駅前通り無電柱化事業説明会(開催いたしました)

地域の皆さまに向けて、五反野駅前通りの無電柱化事業説明会を開催いたしました。

(1)開催日

1.令和7年12月12日(金曜日)19時00分から

2.令和7年12月13日(土曜日)10時00分から

(2)場所

足立区三丁目11番5号 足立小学校体育館

(3)説明内容

無電柱化事業の概要、直近の工事内容及び事業スケジュール



説明会資料

・配布資料(PDF:3,987KB)

動画の掲載

・説明会動画(外部サイトへリンク)

※水路撤去工事について

令和7年12月に行った入札は不調になり、施工会社が決定しませんでした。

令和8年2月に再度入札を行ったところ、施工会社は株式会社りんかん建設に決定しました。

施工会社の決定に時間を要したため、工事に着手する時期が2か月程度遅れ、令和8年4月末頃からの施工となります。

足立区の無電柱化整備について

足立区無電柱化推進計画に基づき、足立区道の無電柱化を進めています。

 無電柱化の目的は以下のとおりです。

  ・都市防災機能の強化

  ・安全で快適な歩行空間の確保

  ・良好な都市景観の創出

 現在は、千住、五反野、江北の3地区で事業を進めています。

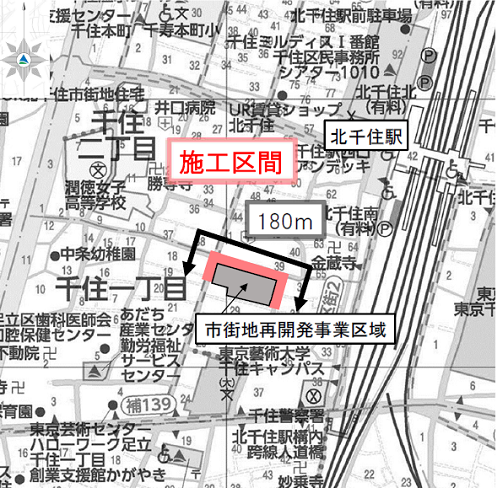

1 千住地区

senju



千住地区は、千住一丁目地区第一種市街地再開発事業に合わせ、景観性向上を目的として無電柱化事業を行っています。令和6年度に無電柱化工事は、すべて完了しました。令和7年度は、無電柱化工事に伴い掘削した舗装を復旧する工事を行いました。

事業箇所:千住一丁目30番先
延長:約180m

2 五反野地区

gotanno



五反野駅前通りは、四家の交差点から都道である江北橋通りまでの約840mを3区間に分けて無電柱化事業を進めています。まずは、駅前を含む第1期から事業を進めており、令和7年度は、電線共同溝の設計委託を行いました。令和8年度は、電線共同溝を施工する際に支障となる水路構造物を撤去する工事を行います。

事業箇所:足立四丁目18番から弘道一丁目30番先
総延長:約840m

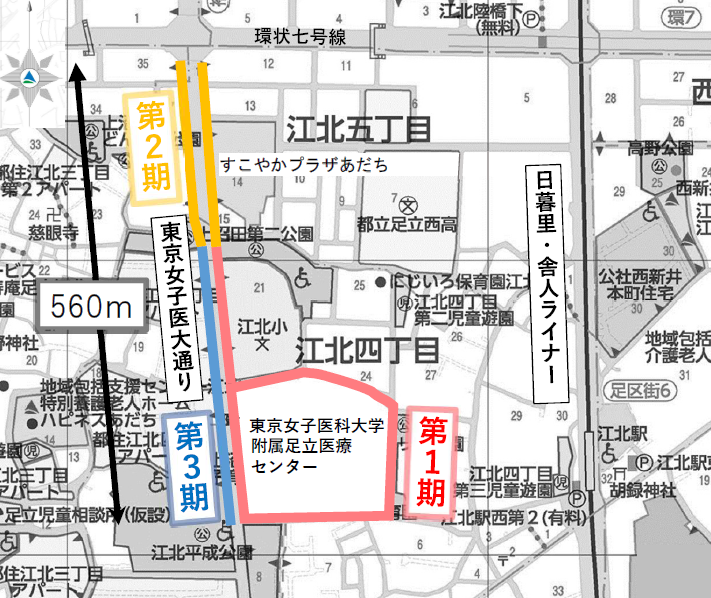

3 江北地区

kouhoku



江北地区は、東京女子医科大学附属足立医療センターから環状七号線までを3区間に分割して無電柱化事業を進めています。第1期の無電柱化工事は、令和4年度に完了しました。令和7年度は、第2期において民地に電力を引き込む管路整備工事を行いました。第2期の無電柱化工事は、令和10年度に完了する予定です。

事業箇所:江北三丁目16番先から江北五丁目18番先
延長:約560m
