ここから本文です。
公開日:2024年7月17日 更新日:2026年3月24日
※本ホームページは随時更新していきます。
区役所北館は建築から40年が経過し設備更新が必要となったため、地上4階から地下2階までを順次改修しています。今回、4階部分の工事が完了し、3階部分の工事が始まります。

本工事は、安全・安心で災害に強く、長期間使用できる建物にするための改修工事です。

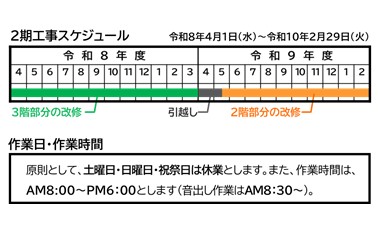

工事期間(準備含む):令和8年4月から令和9年3月まで

工事期間中は、多々ご迷惑をお掛けいたしますが、下記についてご理解・ご協力をお願いします。
●騒音や振動が生じる場合があります。
●施工事業者が物品の運搬などで庁舎を出入りします。
●工事期間中、一部出入りを制限するエリアがあります。
近隣の皆様へは、特にご迷惑をお掛けしますが最善の注意を払ってまいります。万が一、問題が発生した場合には誠意をもって迅速に対応します。

(1)防災拠点としての庁舎機能の維持更新
(2)エネルギー効率の良い設備機器へ更新
(3)明るく開かれた窓口空間による区民サービスの向上
予想浸水高さは、国道面から4.2mであり、1階が浸水すると全館停電となる可能性があります。屋上へ発電機等を設置することにより、防災拠点として72時間(3日間)業務継続を実現します。
■非常用発電の供給エリア見直し
■2種類(ガス・油)の非常用発電機を屋上に設置しました。

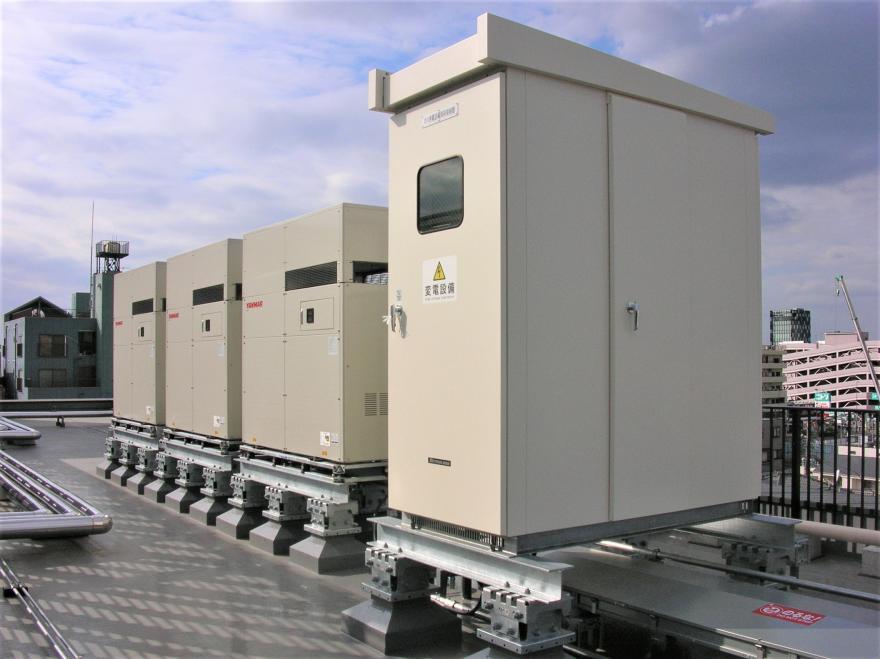

ガス式発電機の設置状況

給油式発電機の設置状況

予想浸水高さは、国道面から1.1mであり、それを下回る箇所に対策を施します。

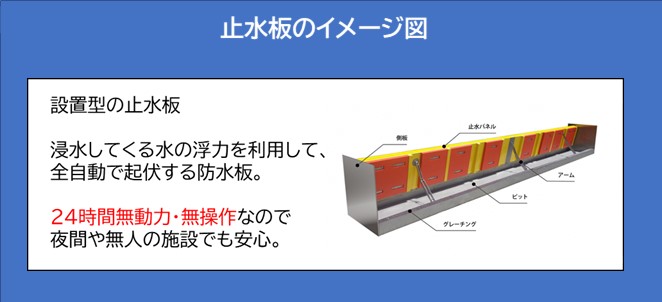

■地下入口に止水板の設置
区道側地下駐車場出入口の設置型止水板を設置しました。

国道側地下駐車場出入口の組立式止水板を更新し、水害時の安全かつ
迅速な設置を可能とします。
※設置後の写真は、掲載予定です。

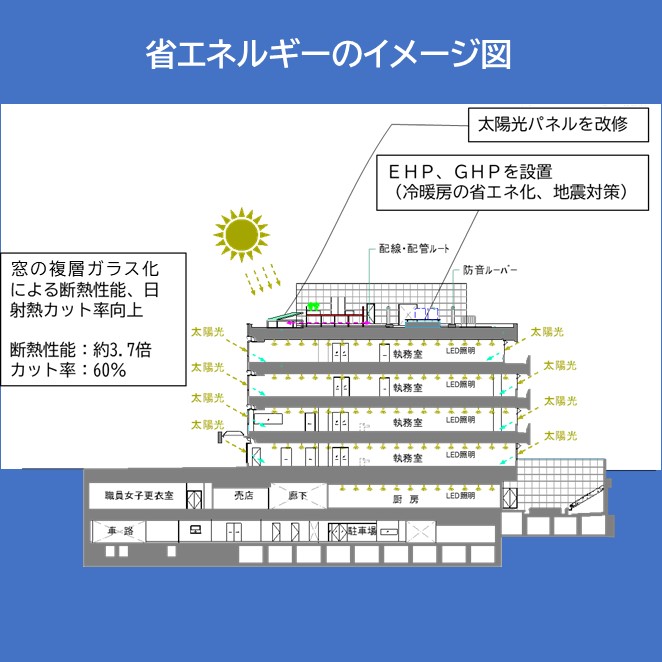

■太陽光パネルの増設完了
■空調機器の更新 【各階工事中】
エネルギー効率のよい空調機器へ更新します。
■照明機器のLED化【各階工事中】
LED照明に交換し、省エネルギー化を図ります。
■窓の複層ガラス化【各階工事中】
窓ガラスを二重にし、サンドイッチした空気層で断熱効果を高め、省電力化を促進します。

太陽光パネル設置状況

空調機器の更新状況

複層ガラスの仕組み

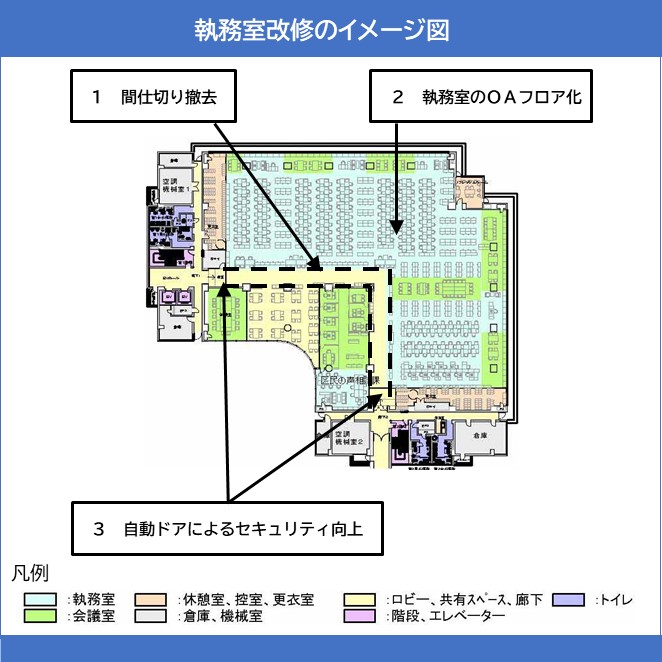

■既存間仕切りの撤去 (図示1)
既存間仕切りを撤去することで開放的な窓口空間を目指します。

■床面のOAフロア化(図示2)
全面を二重床とすることで、段差の解消(バリアフリー化)と柔軟な窓口変更に対応していきます。
■執務室のセキュリティー向上(図示3)
出入口2か所にカードリーダー付自動ドアを設置し、閉庁時の執務室のセキュリティを高めます。

以下の参考イメージ写真は、改修した4階の執務室です。

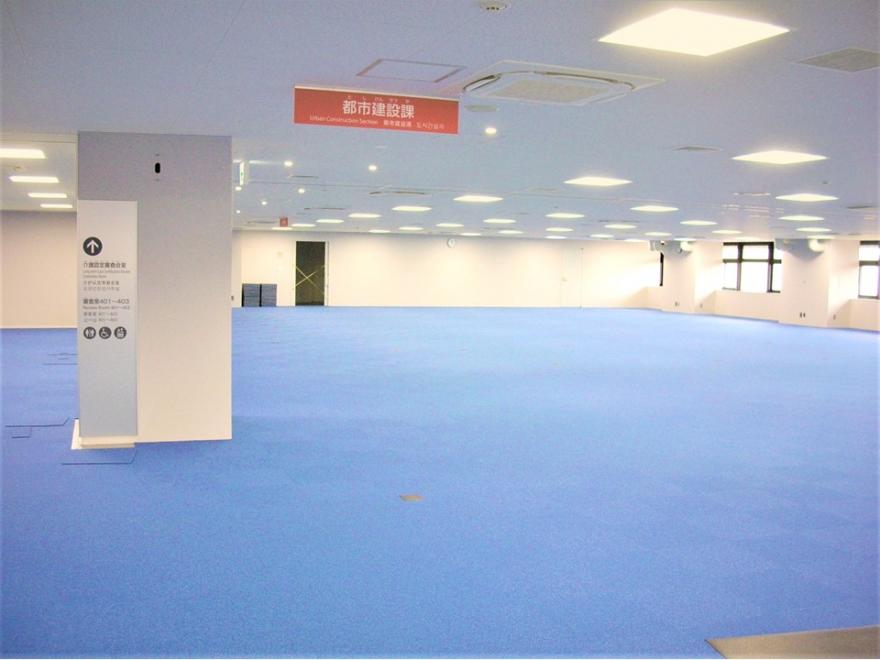

執務室イメージ1(改修後)

執務室イメージ2(改修後)
